聚焦2021年开江10件民生实事:为进一步加快推进全县项目建设,充分发挥项目支撑引领作用,加快建设万达开川渝统筹发展先行示范区。近段时间,记者走访了全县2021年10件民生实事、21个重大项目建设现场。开江发布政务平台将陆续宣传报道各项目建设进展情况。一起来看看…
近年来,开江县积极采取有力措施,强化农网项目安全、质量、进度、投资管理,全力推进农网改造升级工程项目的实施进度,确保项目按时、按质、按量完成,保证电网安全可靠供电。
记者从开江明月电力有限公司获悉,开江县2020年农网第二批调整项目是由四川省发展和改革委员会以川发改能源[2020]464号文件批准立项;以川发改投资[2020]448号文下达投资计划为6531.75万元,建设规模为:新建和改造10千伏线路128.39公里,低压线路339.2公里,配变75台。
该项目的建成,将进一步提升全县电网系统的供电水平,营造良好的用电环境。

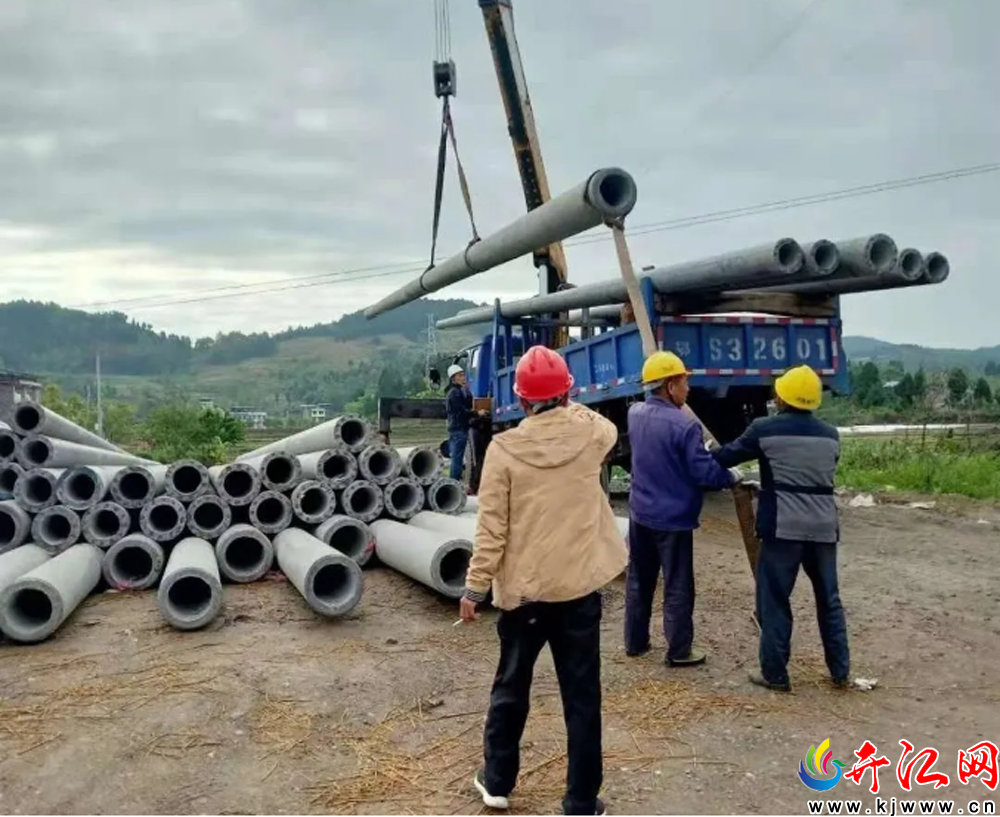

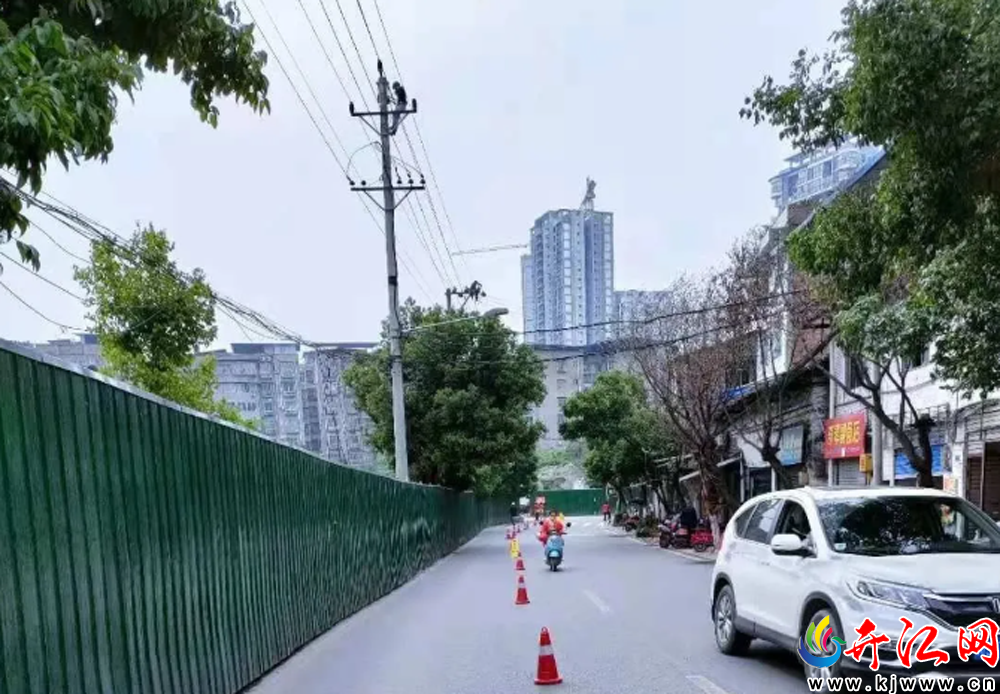

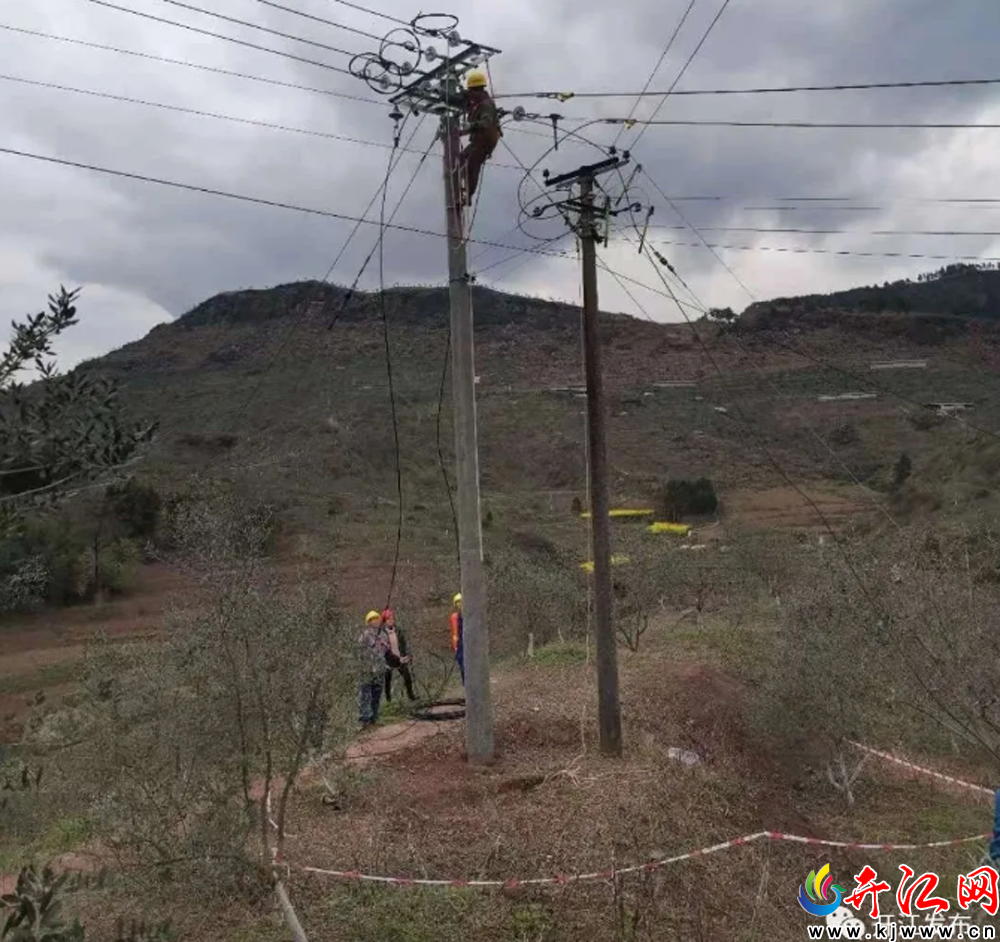

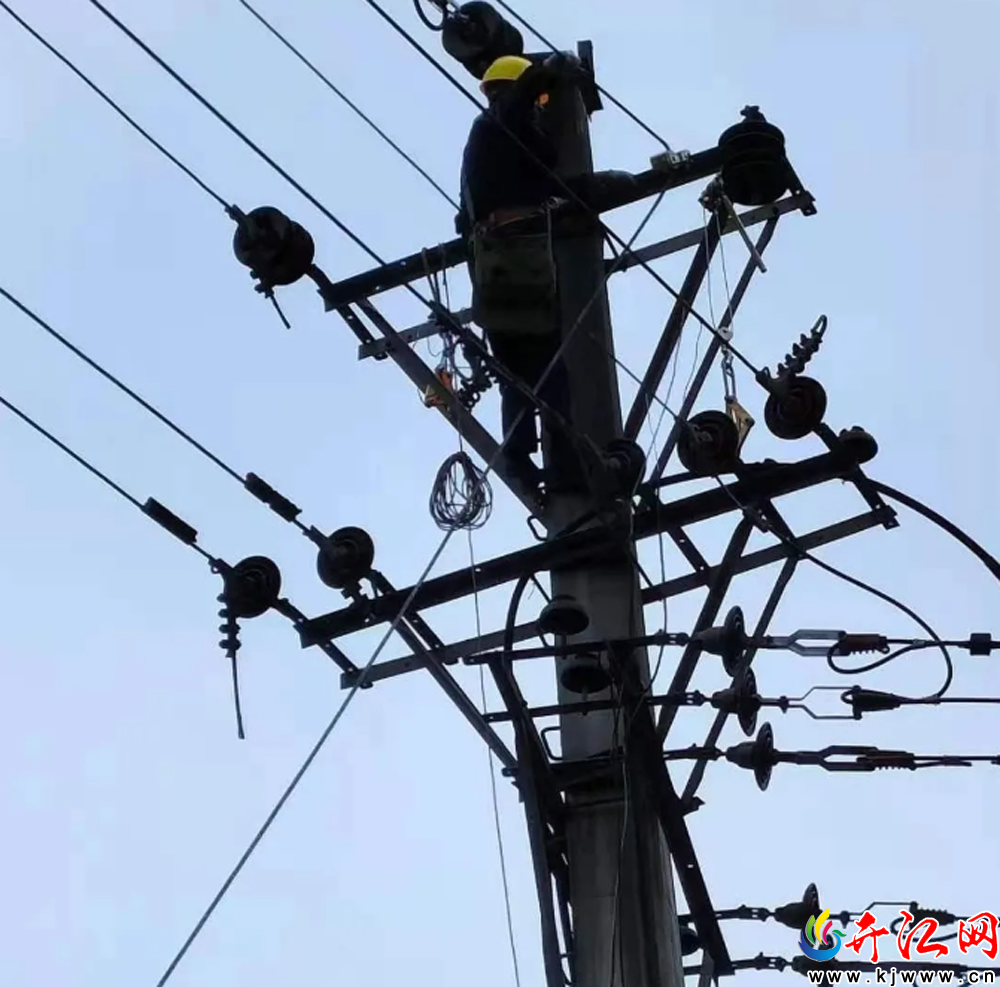

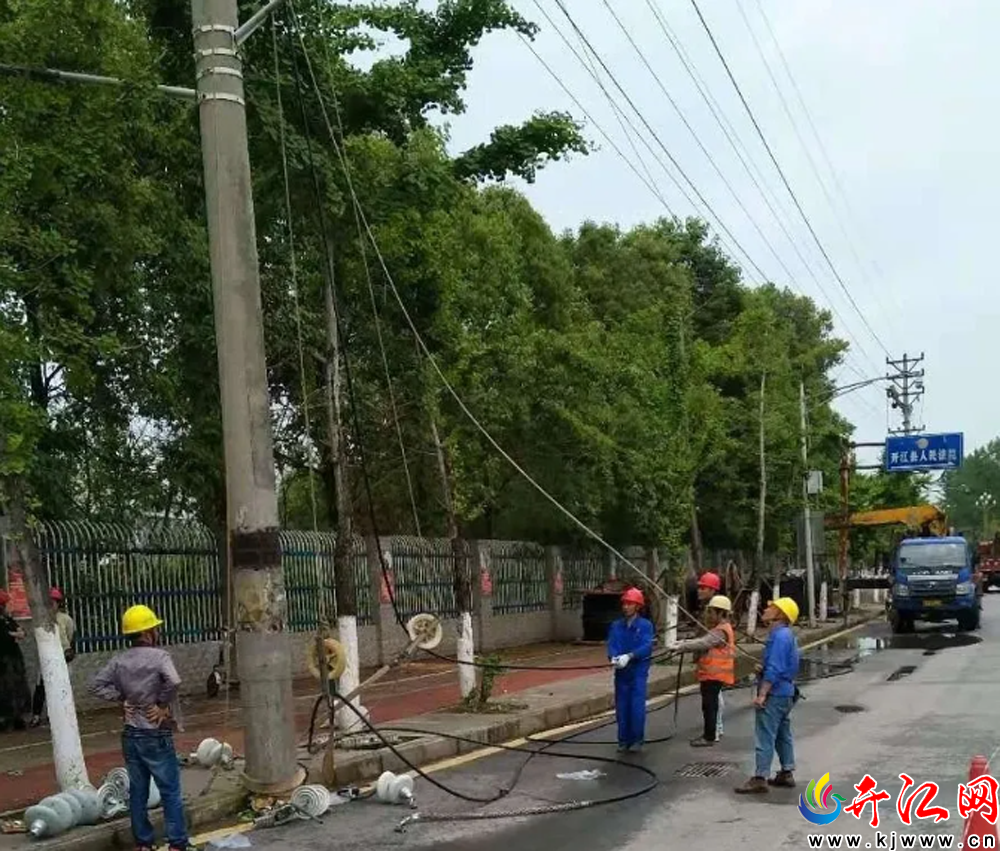

近日,记者在实地走访该项目建设情况时了解到,为确保农网改造升级项目的顺利实施,开江明月电力有限公司高度重视,成立了农网改造升级工程领导小组和业主项目部,强化安全和质量管理。并设置12名工地现场代表,分别负责项目建设的综合协调,质量管理、安全管理、造价管理、技术管理等,高效推进农网实施进度,确保按期完成任务。

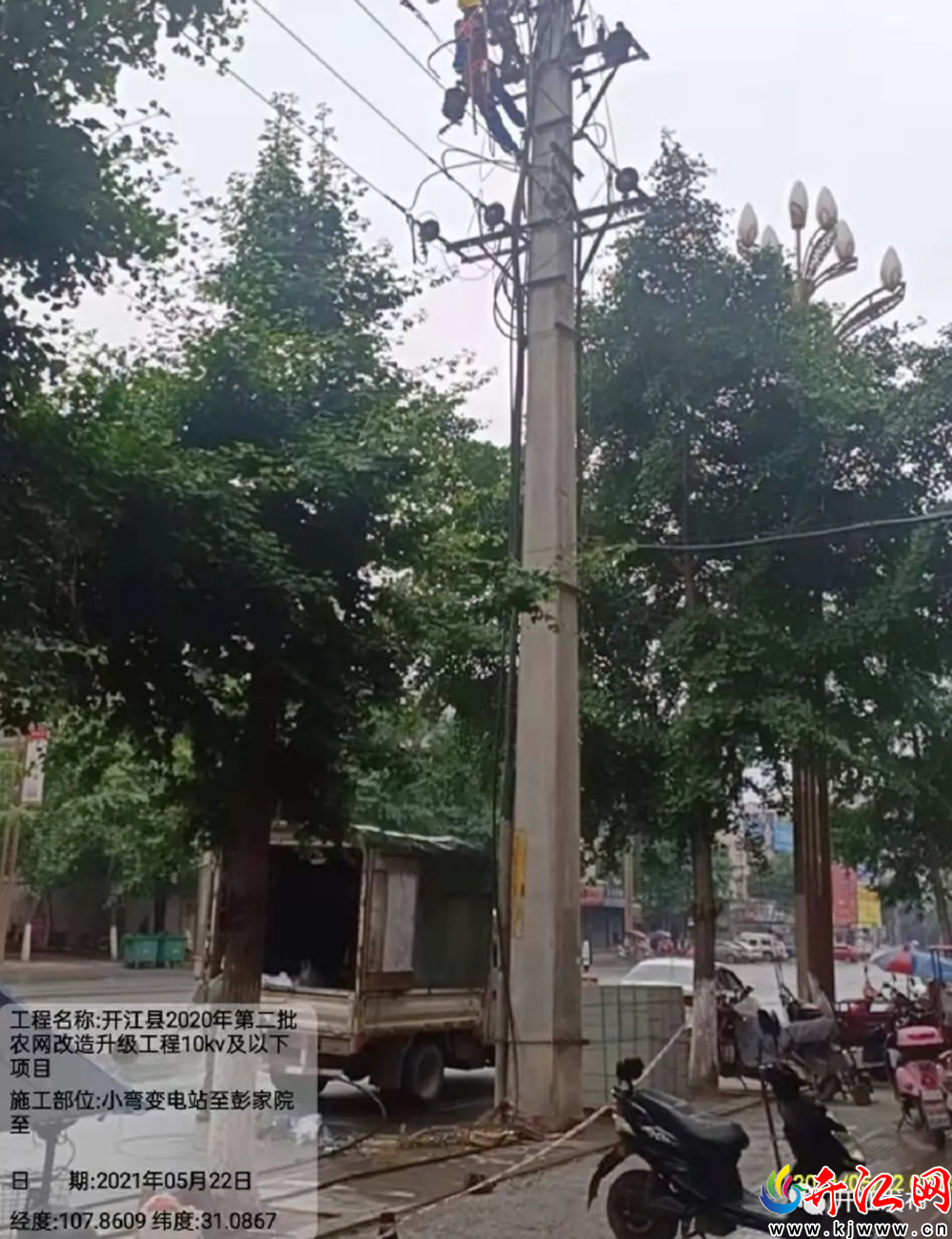

据了解,2020年第二批项目合同计划工期232天,于2021年1月开工建设,截止目前已全部完成项目施工复测、基础开挖、立杆架线等工作。完成规模10kV线路新建改造90.6km,0.4kV线路新建改造369km,配电台区新建改造59台,户表改造9367户,完成工程投资6572.43万元,占总投资的100.62%
明月电力有限公司相关负责人表示,“下一步,我公司将进一步加大农网改造升级政策的宣传引导力度,让老百姓明白农网改造升级政策和规定,加快农网改造实施;积极与省水电集团和省发改委汇报沟通,为开江争取更多的农网改造投资,服务于开江经济发展;同时做好2021年农网项目开工前的各项准备工作,做到早谋划早开工,早完工早日发挥项目效益,切实让全县老百姓用好电。
