【新春走基层·开好局起好步 勇夺开门红】达州开江220千伏输变电站工程投运 - 媒体看开江 - 开江网
【新春走基层·开好局起好步 勇夺开门红】达州开江220千伏输变电站工程投运

时间:2025-01-18 19:58:00  来源:达州融媒  作者:   点击:


  新年新气象,工程传捷报。1月16日,四川省重点建设项目、达州市“十四五”规划重点能源保障项目——达州开江220千伏输变电工程项目顺利投运,为川渝万达开地区统筹发展再添一座220千伏变电站。至此,达州各县级行政区均已建成220千伏变电站,全域电网结构更合理、更健全,供电能力和电网运行稳定性、可靠性进一步提升。

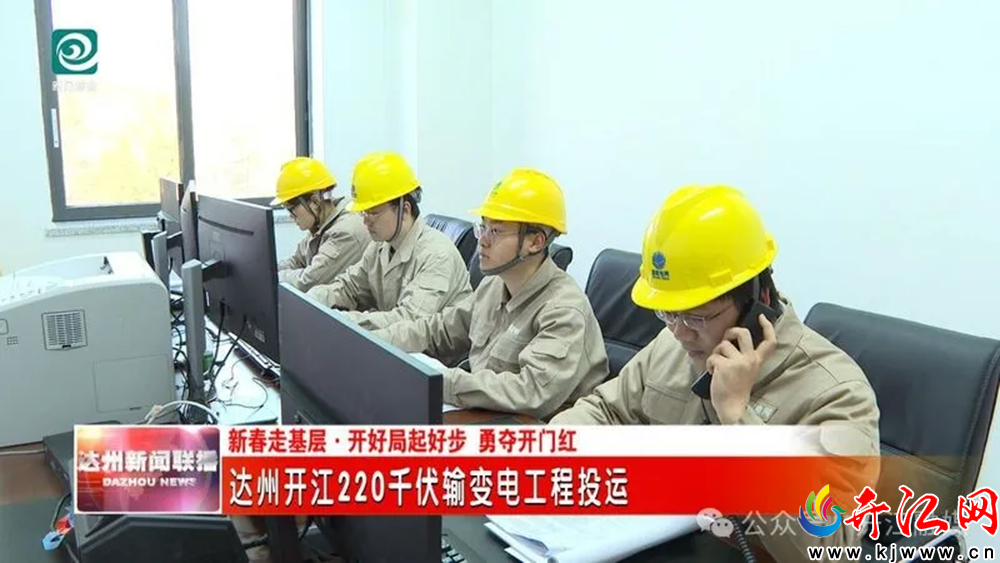

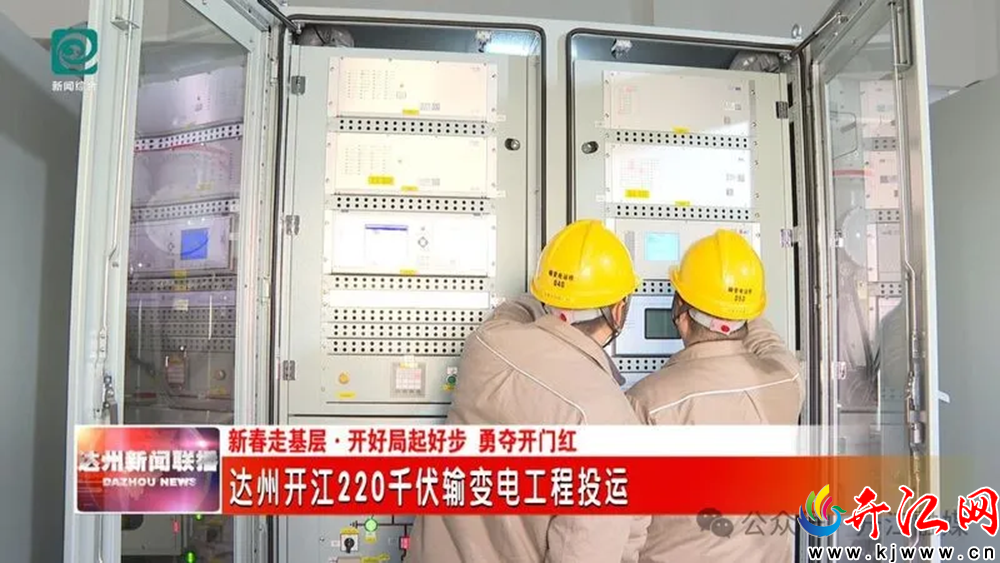

  一大早,在开江县普安镇,达州开江220千伏输变电工程建设现场一片忙碌,电力工人为项目启动投运做最后的准备。上午10点,随着冲击合闸试验的完成,项目正式投产运行。

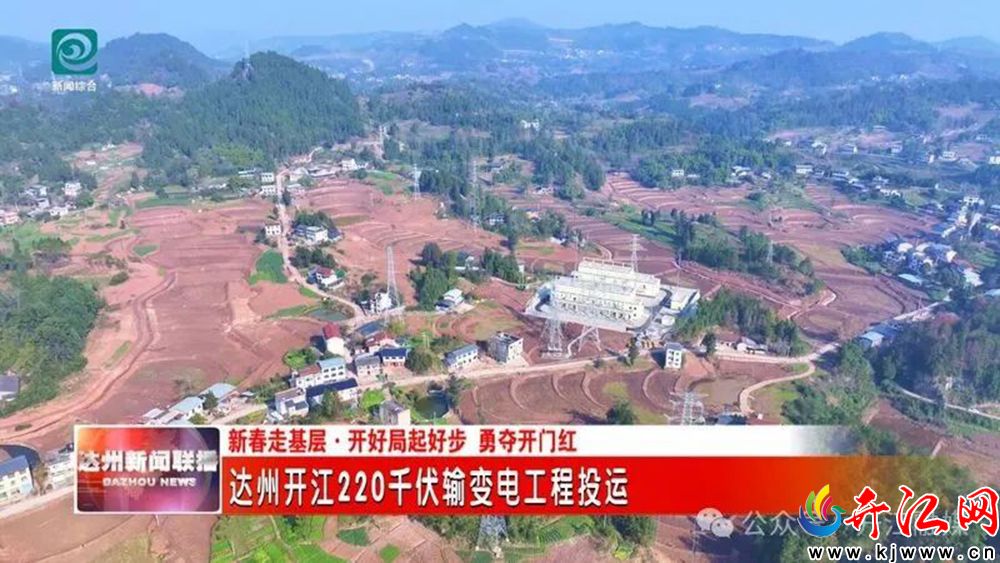

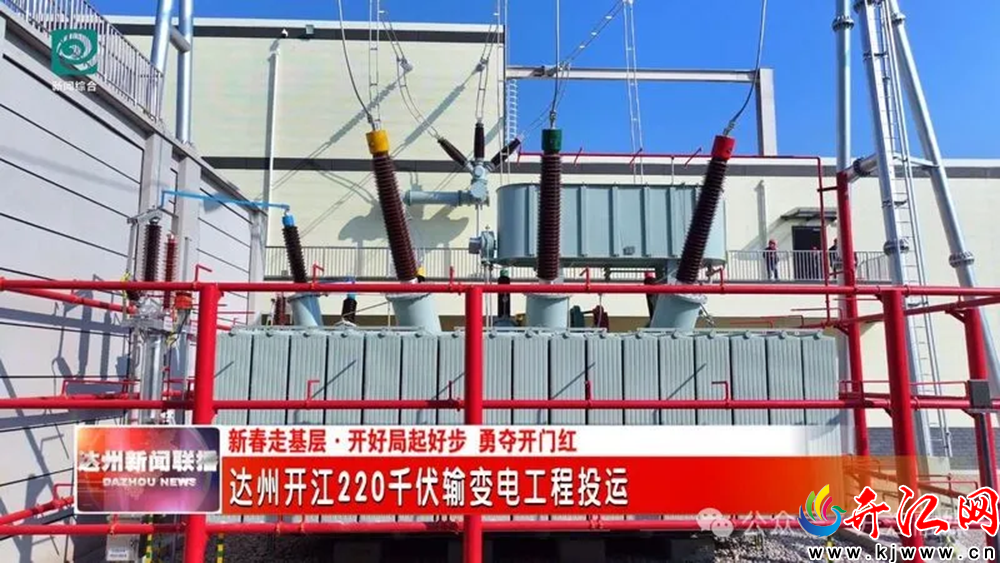

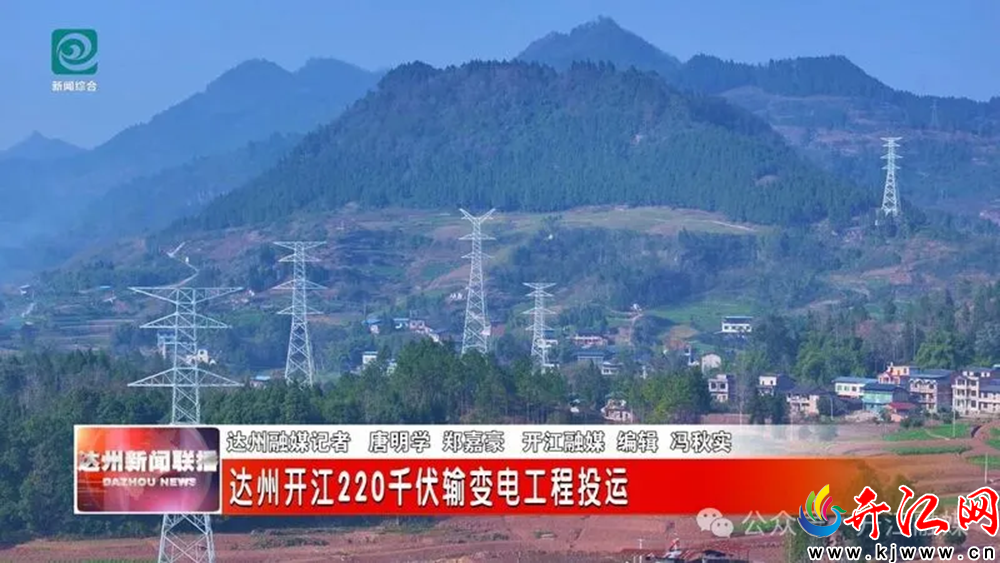

  达州开江220千伏输变电工程项目于2023年11月开工,总投资5.29亿元,包括新建开江220千伏变电站1座,新建180兆伏安主变压器2台,新建输电线路两条全长131公里、铁塔329基,线路途经达州高新区、达川、大竹、东部经开区、开江、宣汉等地。


  国网达州供电公司开江220千伏输变电工程项目经理黄小兵:“我们在施工中,坚持党建引领,成立了以党员技术骨干为主体的前线指挥部,强化与属地各方统筹协调,加大人力物力投入,组织500余名施工人员奋战一线,在保证安全和质量的前提下,加快推进工程进度。到今年1月初,工程较计划提前6个月完工。”



  项目正式投运后,达州各县级行政区均实现220千伏变电站覆盖,对开江县、达州东部经开区及川渝万达开地区统筹发展具有重要意义。


  国网达州供电公司建设部主任杨磊:“项目填补了开江县没有220千伏变电站的空白,进一步优化了达州主干电网结构,有效提升电网运行稳定性和可靠性,增强保供电能力,全面满足达钢搬迁等重大产业项目用电,并为达州产业发展和周边近100万人口的民生改善提供充足可靠的电力保障。”

相关信息:

走进开江


主办:中共开江县委  开江县人民政府   承办:开江县委宣传部 开江县互联网信息管理中心 技术支持:英凯迪网络传媒有限公司
联系电话:0818-8239177 投稿E_MAIR:sckjwxb@163.com 传真:0818-8222254 新闻QQ:372815112
申明:转载请注明出处   ©Copyright 2015 开江网 All Rights Reserved
互联网新闻登载服务许可证:川新备15-140013      备案号:蜀ICP备16027395号

川公网安备 51172302000028号
